一种工程结算人材机价差智能调整系统及方法


技术摘要:
本发明实施例公开了一种工程结算人材机价差智能调整系统,包括调差材料导入模块、调差规则选择模块、分期设置模块、价格调整模块和特性扩展模块;其调整方法为选择允许调差的材料,并为其匹配调差方法;根据施工进度周期内的调差材料分析出本施工进度周期内的调差材料  全部
背景技术:
建设项目从招投标阶段到最终项目的竣工,需要经历一定的时间周期。而建设项 目在建造过程中工人的工资、材料市场价格、机械市场价格会随着市场行情变化而变动,与 当时招投标时的价格存在差异。为应对市场价格波动对工程质量的影响,在合同中对于因 法律变化引起的调整、市场价格波动引起的调整,承包人和发包人共同承担风险范围和风 险费用的计算方法均有明确的条款约定; 用户在进行材料价格调整过程中容易出现以下问题:确定材料或机械的范围困 难,一类材料或机械在工程项目中区分多种规格型号;若确定材料或机械调差后,要确定调 差的工程量。一条材料或机械在工程项目中不同时期采购价格不同,并且合同约定的调差 方式可能不同,每一条都要有一个复杂的判断计算过程,对预算人员能力要求高。 判断一条合同约定的材料或者机械是否调差,要根据约定的调差公式中要求的2 种或3种价格结合合同双方分担的风险幅度范围去判断是否在调差区间以外还是以内,调 差区间内不计算价差,调差区间以外计算价差; 现有技术缺点: Excel的方式编辑公式,去计算价格差异区间,再一条一条的去判断要不要调差, 一条一条的进行材料价格调差计算,这是一种传统的重复性、工程量大、易出错、准确率低、 非常不灵活的方法,无法高效的完成工程建设过程中因时间不同材料价格变化承包人和发 包人要对此变化分别承担的风险费用的计算。
技术实现要素:

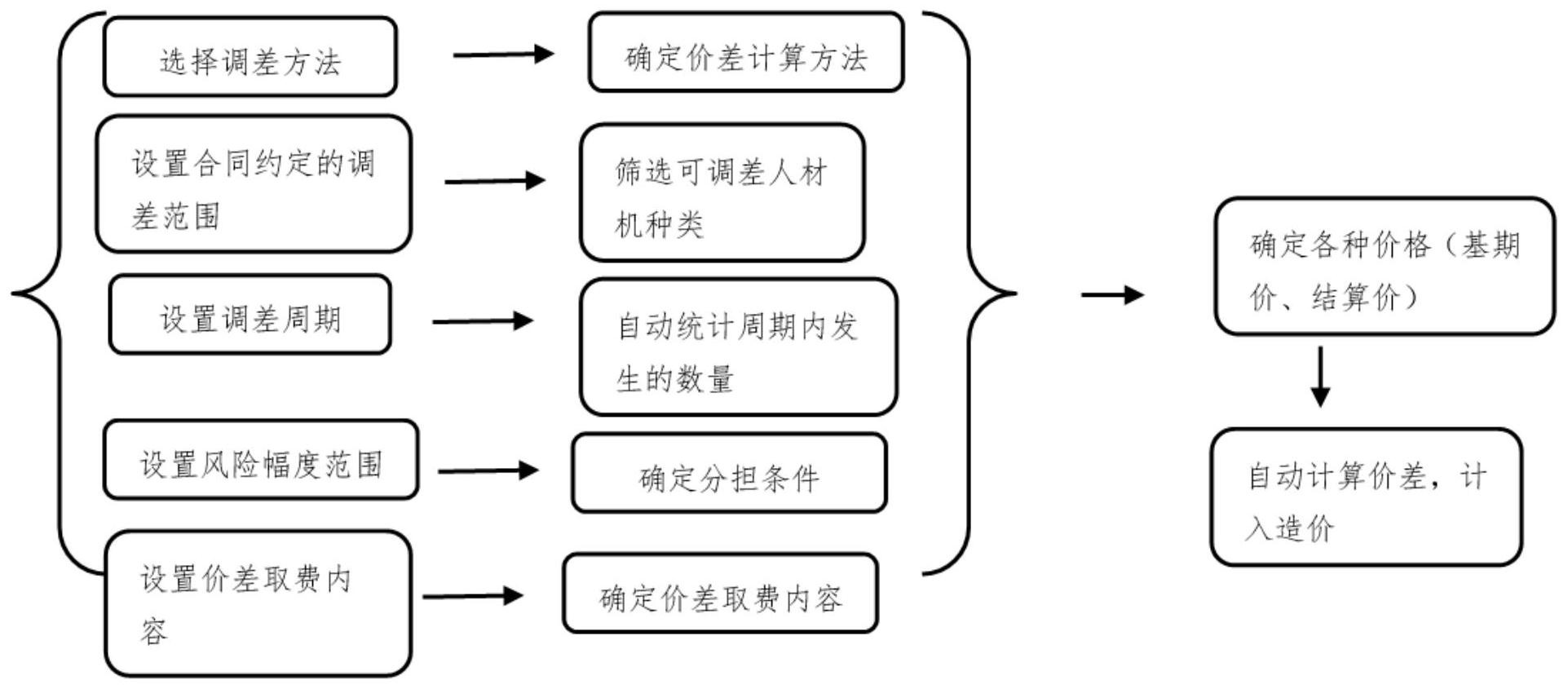

为此,本发明实施例提供一种工程结算人材机价差智能调整系统及方法,可根据 项目合同的要求自由的切换调差公式,快速的选择出调差的材料,设置不同的风险幅度范 围,设置价差取税费要求,自动统计材料工程量,自动根据选择的调差公式计算价差的金 额,以解决l利用Excel的方式编辑公式进行调差中无法高效的完成工程建设过程中因时间 不同材料价格变化承包人和发包人要对此变化分别承担的风险费用的计算的问题。 为了实现上述目的,本发明的实施方式提供如下技术方案: 一种工程结算人材机价差智能调整系统,包括调差材料导入模块、调差规则选择 模块、分期设置模块、价格调整模块和特性扩展模块; 调差材料导入模块:从项目合同中选择参与调差的材料; 分期设置模块:对调差材料导入模块导入调差材料进行调差分期的设置,并将相 同调差分期内的材料进行合并和拆分; 调差规则选择模块:用于对分期设置模块处理过的参与调差的材料进行依据项目 4 CN 111598731 A 说 明 书 2/5 页 合同约定的调差方法的匹配和计算分析; 价格调整模块:用于对调差规则选择模块计算分析后的调差材料进行手动和自动 的调差材料的价格更新和显示; 特性扩展模块:用于对调差材料导入模块、分期设置模块、调差规则选择模块以及 价格调整模块进行特定区域的参与调差材料的选择方式、调差材料分期设置方式、调差规 则的匹配方式以及价格更新方式的扩展。 作为本发明的一种优选方案,调差材料导入模块根据项目合同约定的人材机汇总 选择和自动过滤材料两种方式的独自或者组合方式导入参与调差的材料; 人材机汇总:用于提供用户手动选择调差材料; 自动过滤调差材料:通过项目合同约定的材料类别、材料价值排序、材料总值占比 来进行批量选择。 作为本发明的一种优选方案,所述的调差规则选择模块内置四中调差规则,具体 包括:造价信息价格差额调整法、结算价与基期价差额调整法、结算价与合同价差额调整法 和价格指数差额调整法。 作为本发明的一种优选方案,所述的调差规则选择模块为依据人材机汇总的选择 规则导入参与调差的材料自动匹配结算价与合同价差额调整法。 作为本发明的一种优选方案,所述的价格调整模块的自动的调差材料的价格更新 和显示具体包括从系统外部端批量载入或者手动输入选择调差材料的信息价、市场价或专 业测定价。 本方发明提供了一种工程结算人材机价差智能调整方法,包括具体步骤: S100、选取在项目合同中约定的施工进度周期内允许调差的材料; S200、根据施工进度周期内的调差材料依据部分分项和技术措施形成已完成的工 程量,分析出本施工进度周期内的调差材料的工程总量; S300、设置施工进度周期内的调差材料的结算期调差周期,并根据结算期调差周 期进行相同周期的调差材料的工程量合并; S400、为每个结算期调差周期内的调差材料设置风险幅度范围; S500、为调差材料选择匹配的调差方法; S600、将根据调差方法计算后的调差材料根据合同约定的法律规定税费进行差价 取费的设置; S700、通过修改或批量载入第n个结算期调差周期的调差材料的单价,选择匹配调 差方法,实现对差价取费后的调差材料的自动价差统计,并以报表的形式显示自动价差统 计的结果。 作为本发明的一种优选方案,通过修改第n期单价或者批量的载入第n期单价时, 自动根据选择的不同调差方法,以结算价与合同价差额调整法为例,自动统计价差,其具体 方法包括: 统计出第n期单价与合同单价*(1 风险幅度范围)比差值,得出第n期单位价差; 若第n期单价在合同单价*(1±风险幅度范围)以内,在第n期单位价差为0,若在这 个范围以外,则第n期单价价差=第n期单价-合同单价*(1 风险幅度范围);或第n期单价价 差=第n期单价-合同单价*(1-风险幅度范围); 5 CN 111598731 A 说 明 书 3/5 页 再用自动统计的第n期调差工程量*第n期单位价差,得出对差价取费后的调差材 料的的调差价格。 作为本发明的一种优选方案,在S400中调差材料的价格涨跌幅在风险幅度范围以 内由项目合同的承包人自行承担,超出风险幅度范围以外由项目合同中的发包人承担,并 以此可批量或者单独设置调差材料中每条材料的风险幅度范围。 作为本发明的一种优选方案,在设置施工进度周期内的调差材料的结算期调差周 期中,选择统一调差或分期调差,确认调差方式后,针对分期调差,可继续进行单期或者多 期的合并调差。 作为本发明的一种优选方案,在选择分期调差时,如果当前分期与原有分期数不 同,不会改变原有分期比例或数量,保留用户原有数据。 本发明的实施方式具有如下优点: 本发明内置四种复杂调差方式,可以自由的、无缝切换,避免因为对公式理解不到 位导致价差计算错误,同时满足根据合同不同约定任意选择;每种调差公式都可以通过设 定调差条件自动的统计出要计算的价差,从而将预算人员从excel的调差方式中解放出来, 简单步骤自动计算,数据实时自动计算,有效保障数据的准确性;满足在整个项目中做针对 不同时间材料价格不同的分期价差计算,覆盖特殊合同要求范围更广。 附图说明 为了更清楚地说明本发明的实施方式或现有技术中的技术方案,下面将对实施方 式或现有技术描述中所需要使用的附图作简单地介绍。显而易见地,下面描述中的附图仅 仅是示例性的,对于本领域普通技术人员来讲,在不付出创造性劳动的前提下,还可以根据 提供的附图引伸获得其它的实施附图。 本说明书所绘示的结构、比例、大小等,均仅用以配合说明书所揭示的内容,以供 熟悉此技术的人士了解与阅读,并非用以限定本发明可实施的限定条件,故不具技术上的 实质意义,任何结构的修饰、比例关系的改变或大小的调整,在不影响本发明所能产生的功 效及所能达成的目的下,均应仍落在本发明所揭示的技术内容得能涵盖的范围内。 图1为本发明实施方式中提供的工程结算人材机价差智能调整系统结构框图; 图2为本发明实施方式中提供的价格调整模块的调差机制流程图; 图3为本发明实施方式中提供的整体调差技术调差机制流程图。
分享到:
收藏
